    • 武定田心光伏電站接網工程力爭12月5日投運

      文章來源:
      字體:
      發布時間:2021-12-07

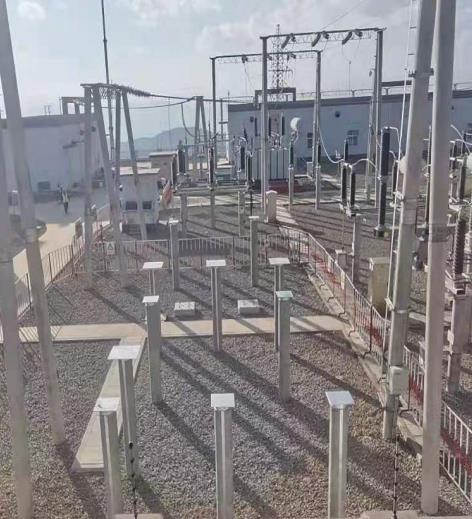

             武定田心光伏電站接網工程線路長0.7千米,新建桿塔6基。自20211016日動工以來,截止1121日,基礎開挖、澆筑已全部完成,1122日開始進行桿塔組立工作工期16天,力爭125日竣工投運,完全能夠滿足該項目的里程碑節點要求。

      楚雄州武定田心光伏項目作為云南省“十四五”期間新增800萬千瓦風電和300萬千瓦光伏項目中的首個開工建設項目,將全面打造為現代化農光互補示范電站、一體化智慧光伏電站以及云南省首個光伏儲能電站,努力實現經濟效益和生態效益雙豐收,助力鄉村振興戰略成果的實現。


        為確保該項目如期完工,云南電網公司楚雄供電局對施工過程中可能出現的情況作出預見和計劃,統一安排,采取相應對策,積極做好110千伏田心變電站廠站二次設備及回路工作安全技術措施以及武定縣田心光伏電站接網工程停電施工方案。

      據云南天星實業有限公司武定縣田心光伏電站接網工程項目變電部分負責人李翔介紹:為解決在田心光伏電站110kV田心升壓站發電并網,新建一回110kV田心升壓站
